مدیریت پیمان ساختمان روشی برای اجرای پروژههای ساختمانی است که در آن کارفرما تأمین هزینههای پروژه را بر عهده میگیرد و مدیریت برنامهریزی، هماهنگی عوامل اجرایی، کنترل هزینهها و پیشبرد عملیات ساخت را به یک شخص یا شرکت متخصص میسپارد. حقالزحمه مدیر پیمان معمولاً براساس درصدی از هزینههای مورد توافق پروژه، مبلغ ثابت یا ترکیبی از این دو تعیین میشود.
این روش برای مالکانی مناسب است که میخواهند ساخت ویلا، آپارتمان یا ساختمان خود را با نظارت تخصصی و آگاهی از هزینهها پیش ببرند، اما امکان حضور مستمر در کارگاه یا مدیریت روزانه عوامل اجرایی را ندارند.
در این مطلب با نحوه تعیین درصد مدیریت پیمان، شرایط قرارداد، وظایف طرفین و نکات مهم مدیریت پیمان ساخت ساختمان و ویلا آشنا میشوید.
برای برآورد اولیه هزینه پروژه خود، ابتدا از ابزار محاسبه آنلاین هزینه ساخت ساختمان استفاده کنید.
در قرارداد مدیریت پیمان، مالک یا کارفرما برای اجرای پروژه با یک مدیر پیمان یا شرکت ساختمانی توافق میکند. هزینههای مورد نیاز ساخت، طبق شرایط قرارداد، توسط کارفرما تأمین میشود و مدیر پیمان مسئول مدیریت و هماهنگی فعالیتهای پروژه است.

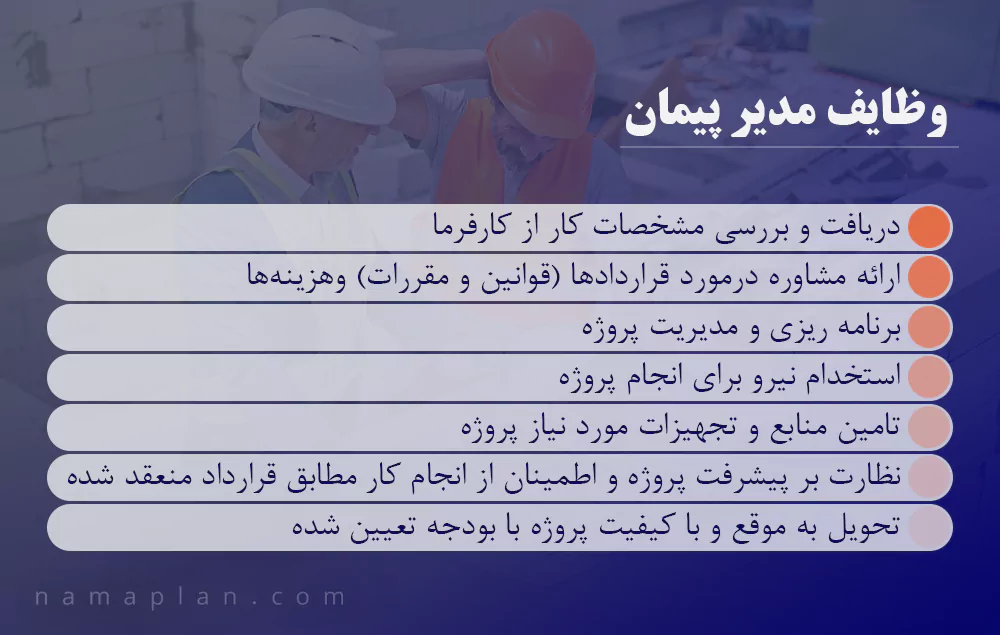

بسته به توافق طرفین، خدمات مدیر پیمان میتواند شامل این موارد باشد:
- بررسی شرایط پروژه و اسناد موجود
- برنامهریزی مراحل ساخت
- برآورد اولیه هزینهها
- انتخاب عوامل اجرایی و پیمانکاران جزء
- تهیه یا هماهنگی خرید مصالح
- کنترل فاکتورها و پرداختها
- نظارت بر کیفیت عملیات ساختمانی
- مدیریت زمانبندی اجرا
- تهیه گزارش پیشرفت پروژه
- هماهنگی برای تحویل ساختمان
در این روش، حدود اختیارات مدیر پیمان و مسئولیتهای کارفرما باید از ابتدا روشن باشد تا اختلاف مالی یا اجرایی ایجاد نشود.
تفاوت مدیریت پیمان با استخدام یک پیمانکار جزء
پیمانکار جزء معمولاً مسئول اجرای یک بخش مشخص مانند اسکلت، تأسیسات یا نازککاری است؛ اما مدیر پیمان مسئول هماهنگی بخشهای مختلف پروژه و مدیریت ارتباط میان کارفرما، عوامل اجرایی و تأمینکنندگان خواهد بود.

1. قرارداد پیمانکاری مترمربعی
در قرارداد مترمربعی، مبلغ قرارداد براساس مساحت مورد توافق و قیمت هر مترمربع محاسبه میشود.
فرمول ساده:
مبلغ قرارداد = متراژ مورد توافق × قیمت هر مترمربع
مثال
فرض کنید:
- زیربنای ساختمان: ۳۰۰ مترمربع
- مبلغ فرضی اجرای هر مترمربع: ۴۵ میلیون تومان
مبلغ قرارداد:
۳۰۰ × ۴۵ میلیون تومان = ۱۳ میلیارد و ۵۰۰ میلیون تومان
این مثال صرفاً برای توضیح روش محاسبه است و نرخ پیشنهادی قطعی محسوب نمیشود.
نکته مهم
در قرارداد متری باید دقیقاً مشخص شود:
- متراژ براساس زیربنای پروانه است یا زیربنای اجراشده؟
- پارکینگ چگونه محاسبه میشود؟
- زیرزمین چگونه محاسبه میشود؟
- تراس چه ضریبی دارد؟
- روفگاردن داخل قیمت است یا جدا؟
- مشاعات چگونه حساب میشوند؟
- استخر و محوطهسازی داخل قرارداد هستند یا خارج؟
- طراحی و جواز داخل قیمت هستند یا خیر؟
- قیمت با مصالح است یا بدون مصالح؟
- سطح کیفی مصالح چگونه تعیین میشود؟
- افزایش متراژ چه اثری بر قرارداد دارد؟
مناسب برای
- پروژههایی که حدود متراژ و مشخصات آنها معلوم است.
- کارفرمایانی که میخواهند تصویری اولیه از مبلغ پروژه داشته باشند.
- پروژههایی با شرح خدمات روشن و مشخصات فنی قابل تعریف.
مهمترین ریسک
اگر مشخصات فنی، جنس مصالح و نحوه محاسبه متراژ روشن نباشد، اختلاف درباره کیفیت اجرا و مبلغ نهایی بهوجود میآید.
نکته فنی مهم
قرارداد متری الزاماً به معنی «مبلغ نهایی کاملاً ثابت» نیست.
ممکن است نرخ هر متر ثابت باشد، اما اگر متراژ یا محدوده کار تغییر کند، مبلغ نهایی نیز تغییر کند.
2. قرارداد پیمانکاری با قیمت ثابت یا مقطوع
در این روش، طرفین برای انجام محدوده مشخصی از کار، روی یک مبلغ کل توافق میکنند.
برای مثال:
اجرای کامل یک ویلای مشخص با نقشه، سطح مصالح و شرح خدمات توافقشده، به مبلغ ۱۵ میلیارد تومان.
در این قرارداد، مبلغ براساس متراژ به کارفرما اعلام نمیشود؛ بلکه یک عدد کلی برای مجموعه خدمات تعریف میشود.
مثال:
| موضوع |
مقدار فرضی |
| نوع پروژه |
ویلای دوبلکس |
| زیربنا |
300 مترمربع |
| مبلغ کل توافق شده |
15 میلیارد تومان |
| مدت اجرا |
طبق قرارداد |
| نوع مصالح |
طبق پیوست فنی |
| محوطه سازی |
مطابق توافق؛ داخل یا خارج قرارداد |
مناسب برای
- پروژههایی با نقشه و جزئیات فنی نسبتاً کامل.
- کارفرمایانی که به مبلغ قرارداد مشخص نیاز دارند.
- پروژههایی که محدوده خدمات از ابتدا قابل تعریف است.
موارد ضروری در قرارداد
- نقشههای مصوب
- مشخصات مصالح
- محدوده عملیات
- اقلام خارج از قرارداد
- زمانبندی پرداخت
- نحوه تغییر سفارش
- شرایط تغییر قیمت
- مسئولیت هزینههای پیشبینینشده
- شرایط تأخیر و تحویل
مهمترین ریسک
اگر کیفیت مصالح، جزئیات طراحی و هزینههای خارج از قرارداد دقیق مشخص نشوند، ممکن است اختلاف ایجاد شود یا پیمانکار برای کنترل هزینه به کاهش کیفیت تمایل پیدا کند.
نکته مهم
«قیمت ثابت» همیشه به معنی غیرقابل تغییر بودن در هر شرایط نیست.
اگر طرفین درباره:
- تغییر نقشه
- افزایش متراژ
- تغییر متریال
- عملیات اضافه
- تعدیل قیمت
- یا شرایط پیشبینینشده
بند مشخص داشته باشند، مبلغ قرارداد ممکن است مطابق همان بندها تغییر کند.
قرارداد مدیریت پیمان درصدی
در قرارداد مدیریت پیمان، کارفرما هزینههای پروژه را مطابق توافق تأمین میکند و شرکت یا مدیر پیمان در مقابل مدیریت و هماهنگی اجرا، حقالزحمه دریافت میکند.
حقالزحمه معمولاً براساس درصدی از هزینههای مشمول قرارداد تعیین میشود.
فرمول:
حقالزحمه مدیریت پیمان = هزینههای مشمول قرارداد × درصد توافقشده
مثال
| موضوع |
مبلغ فرضی |
| هزینههای مشمول پروژه |
12 میلیارد تومان |
| درصد توافق شده فرضی |
18% |
| حق الزحمه مدیریت پیمان |
2 میلیارد و 160 میلیون |
مسئولیتهای قابل توافق
- برنامهریزی پروژه
- بررسی هزینه ساخت
- هماهنگی نقشهها
- انتخاب عوامل اجرایی
- خرید یا هماهنگی خرید مصالح
- کنترل کیفیت
- پیگیری برنامه زمانبندی
- گزارش هزینهها
- مدیریت مراحل اجرا
- هماهنگی تحویل پروژه
مناسب برای
- مالکانی که زمین و بودجه ساخت دارند.
- پروژههایی که به انعطاف در انتخاب مصالح نیاز دارند.
- ساخت ویلاهای اختصاصی.
- پروژههای دارای جزئیات معماری ویژه.
- کارفرمایانی که میخواهند در جریان هزینهها و روند ساخت باشند.

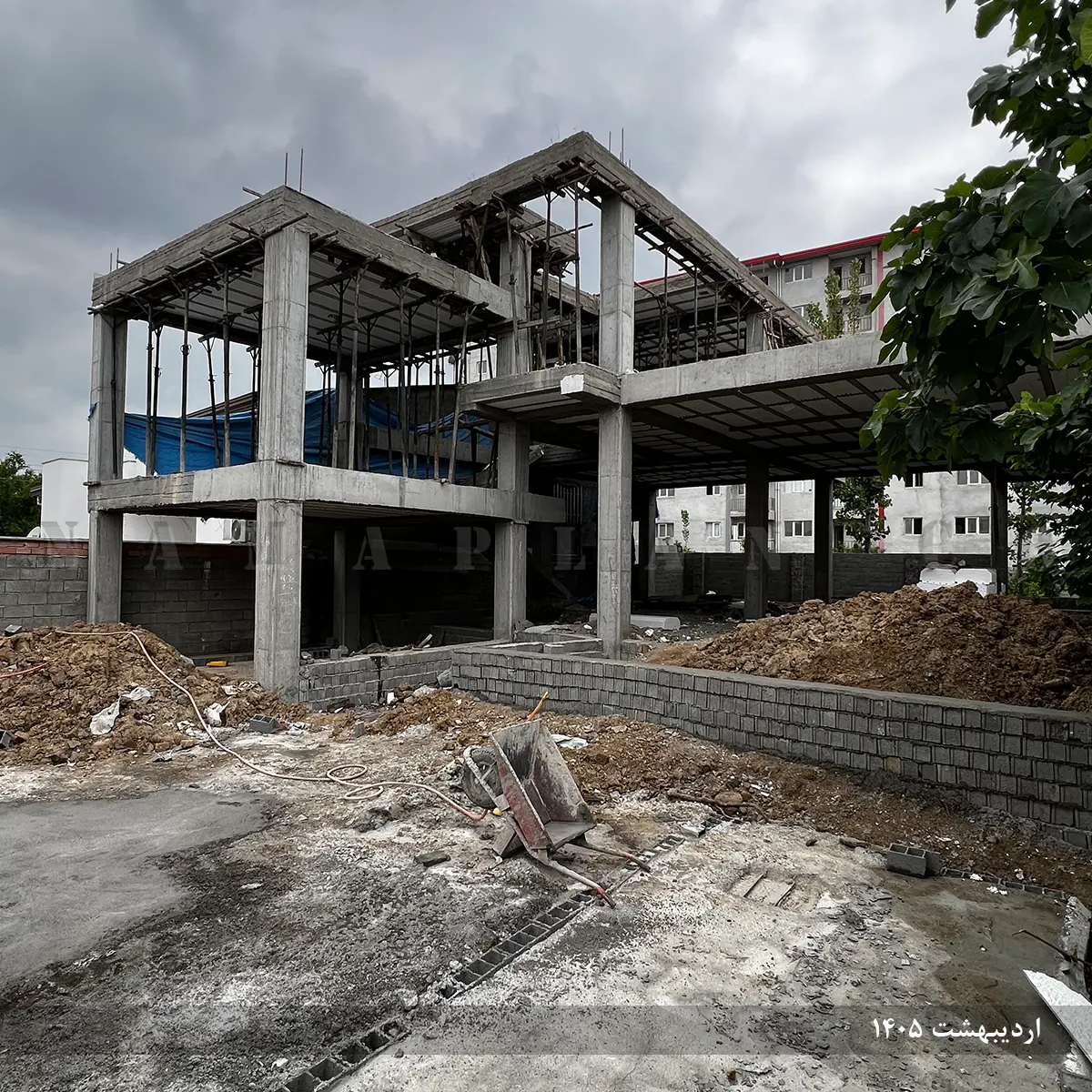

مزیت مهم برای نماپلان
این روش با خدمت مورد نظر نماپلان همراستا است:
مدیریت پیمان ساخت ویلا و ساختمان در مازندران، گیلان، گلستان و بعضی شهرهای نزدیک به شمال.

مهمترین ریسک
اگر قرارداد مشخص نکند چه هزینههایی مشمول درصد هستند و گزارشدهی چگونه انجام میشود، ممکن است اختلاف مالی ایجاد شود. علاوه بر این، چون حقالزحمه با هزینههای مشمول ارتباط دارد، لازم است برای کنترل هزینهها سازوکار شفاف تعریف شود؛ مانند:
- تأیید فاکتورها توسط کارفرما
- گزارش منظم هزینهها (ارائه صورت وضعیت بصورت ماهانه)
- بودجه مصوب
- سقف اختیار خرید
- بررسی تغییرات
- مستندسازی پرداختها
قرارداد فهرست بهایی
قرارداد فهرستبهایی یکی از روشهای محاسبه و پرداخت هزینه اجرای پروژه است که بیشتر در پروژههای دولتی، عمرانی و طرحهایی کاربرد دارد که تمام یا بخشی از منابع مالی آنها از بودجه عمومی تأمین میشود.
در این روش، فعالیتهای اجرایی پروژه به ردیفهای مشخص تقسیم میشوند و هزینه هر فعالیت براساس نوع عملیات، واحد اندازهگیری، مقدار کار انجامشده و نرخ مربوط به همان ردیف محاسبه میشود.
برای نمونه، عملیات مختلف ساختمان میتوانند به شکل زیر اندازهگیری شوند:
- خاکبرداری: براساس مترمکعب
- بتنریزی: براساس مترمکعب
- دیوارچینی: براساس مترمربع
- لولهکشی: براساس متر طول
- نصب تجهیزات: براساس تعداد یا واحد مشخص
در پروژههای مشمول ضوابط دولتی و عمومی، قیمتگذاری این فعالیتها براساس فهرستبهای پایه ابلاغی، اسناد پیمان و شرایط قراردادی انجام میشود. سپس با توجه به مقدار واقعی عملیات اجراشده، صورتوضعیت پروژه تهیه و مبلغ قابل پرداخت محاسبه خواهد شد.
مثال ساده قرارداد فهرست بهایی
| فعالیت اجرایی |
واحد اندازه گیری |
مقدار فرضی |
قیمت واحد فرضی |
مبلغ کل |
| خاک برداری |
مترمکعب |
100 |
500 هزار تومان |
50 میلیون تومان |
| بتن ریزی |
مترمکعب |
50 |
6 میلیون تومان |
300 میلیون تومان |
| دیوارچینی |
مترمربع |
200 |
1 میلیون تومان |
200 میلیون تومان |
جمع هزینه فرضی فعالیتها: ۵۵۰ میلیون تومان
ارقام جدول فقط برای توضیح روش محاسبه هستند و مبالغ واقعی باید براساس فهرست مبنا، مقدار اجرای پروژه، ضرایب و شرایط قرارداد تعیین شوند.
قرارداد فهرستبهایی برای چه پروژههایی مناسب است؟
این روش معمولاً برای پروژههایی مناسب است که:
- دارای فعالیتهای اجرایی متعدد و قابل اندازهگیری هستند.
- به متره، برآورد و تنظیم صورتوضعیت نیاز دارند.
- تابع ضوابط پروژههای دولتی یا عمومی هستند.
- قیمتگذاری ردیفبهردیف عملیات در آنها اهمیت دارد.
- مقدار واقعی عملیات ممکن است هنگام اجرا تغییر کند.
آیا قرارداد فهرستبهایی در پروژههای خصوصی هم کاربرد دارد؟
در پروژههای خصوصی نیز طرفین میتوانند برای فعالیتهای مختلف، جدول قیمت و مقدار تنظیم کنند؛ اما استفاده از فهرستبهای رسمی یا رعایت ضوابط خاص پروژههای دولتی، در این پروژهها به شرایط قرارداد و توافق طرفین بستگی دارد.
برای ساخت ویلا و ساختمانهای خصوصی، بسته به شرایط پروژه، معمولاً روش مدیریت پیمان برای کارفرما قابلفهمتر و متداولتر است.
درصد مدیریت پیمان ساختمان عدد ثابت و یکسانی برای تمام پروژهها نیست. این درصد براساس مذاکره میان کارفرما و مدیر پیمان و با توجه به شرایط پروژه تعیین میشود.
عوامل اثرگذار بر درصد مدیریت پیمان عبارتاند از:
- نوع پروژه: ویلا، آپارتمان، بازسازی یا پروژه تجاری
- متراژ و مقیاس ساخت
- موقعیت زمین و شرایط دسترسی
- مدت زمان اجرای پروژه
- پیچیدگی معماری و جزئیات اجرایی
- کیفیت مصالح و تجهیزات انتخابی
- تعداد پیمانکاران تخصصی
- میزان حضور مدیر پیمان در کارگاه
- سطح مسئولیت مدیر پیمان در خرید، اجرا و کنترل مالی
- خدمات جانبی مانند محوطهسازی، استخر، آسانسور یا هوشمندسازی
برای مثال، یک ویلای اختصاصی با معماری پیچیده و محوطهسازی گسترده ممکن است نسبت به یک ساختمان متعارف به هماهنگی اجرایی بیشتری نیاز داشته باشد.
آیا درصد مدیریت پیمان تعرفه قطعی دارد؟
برای همه پروژههای خصوصی نمیتوان یک درصد واحد و قطعی اعلام کرد. عدد نهایی باید پس از بررسی مشخصات پروژه، شرح خدمات، هزینههای مشمول و نحوه گزارشدهی در قرارداد مشخص شود.
منابع بازار بازههای متفاوتی مطرح میکنند؛ اما این بازهها تعرفه رسمی واحد نماپلان نیستند و نباید بهعنوان نرخ قطعی یا الزام قانونی معرفی شوند.
برای دریافت درصد پیشنهادی پروژه، شهر، نوع ساختمان، زیربنا و وضعیت فعلی زمین باید بررسی شود.
فرمول کلی محاسبه به این شکل است:
حقالزحمه مدیر پیمان = مجموع هزینههای مشمول قرارداد × درصد توافقشده
مهمترین نکته این است که همه هزینههای پروژه لزوماً مشمول درصد مدیریت پیمان نیستند. موارد مشمول و غیرمشمول باید قبل از شروع پروژه در قرارداد ثبت شوند.
روشهای دیگر پرداخت حقالزحمه
علاوه بر مدل درصدی، ممکن است طرفین درباره این روشها توافق کنند:
- مبلغ ثابت برای کل پروژه
- مبلغ ثابت ماهانه
- درصد مشخص برای بخشهای مختلف اجرا
- روش پلکانی متناسب با هزینه پروژه
- ترکیب مبلغ ثابت و درصد
- پرداخت مرحلهای براساس پیشرفت فیزیکی
انتخاب روش مناسب به شرایط مالی کارفرما، نوع پروژه و محدوده خدمات مدیر پیمان بستگی دارد
یکی از مهمترین دلایل اختلاف در قرارداد مدیریت پیمان، روشننبودن هزینههایی است که درصد مدیر پیمان روی آنها محاسبه میشود.
| نوع هزینه |
وضعیت پیشنهادی در قرارداد |
| دستمزد عوامل اجرایی |
باید صریحاً تعیین شود |
| خرید مصالح اصلی |
باید صریحاً تعیین شود |
| هزینه تجهیزات کارگاهی |
باید صریحاً تعیین شود |
| هزینه پیمانکاران جزء |
باید صریحاً تعیین شود |
| هزینه حمل مصالح |
باید صریحاً تعیین شود |
| هزینه محوطه سازی |
باید جداگانه مشخص شود |
| هزینه استخر، جکوزی و تجهیزات خاص |
باید جداگانه مشخص شود |
| هزینه آسانسور |
باید جداگانه مشخص شود |
| هزینه طراحی معماری و نقشههای فنی |
باید مشخص شود داخل قرارداد است یا خارج از آن |
| هزینه جواز و عوارض ساخت |
باید مشمول یا غیرمشمول بودن آن تعیین شود |
| هزینه بیمه، مالیات و کسورات |
باید براساس نوع قرارداد و وضعیت قانونی مشخص شود |
| قیمت خرید زمین |
معمولاً باید مستقل از هزینه اجرای ساخت بررسی شود و وضعیت آن صریحاً در قرارداد ذکر شود |
آیا هزینه زمین مشمول مدیریت پیمان میشود؟
قیمت خرید زمین با هزینه اجرای عملیات ساختمانی متفاوت است. با این حال، ملاک نهایی متن قرارداد است و برای جلوگیری از اختلاف باید وضعیت زمین بهصورت روشن در بخش هزینههای غیرمشمول یا مشمول ثبت شود.
آیا هزینه پروانه ساخت مشمول درصد میشود؟
این موضوع به توافق طرفین و شرح خدمات مدیر پیمان بستگی دارد. ممکن است پیگیری مجوز جزو خدمات قرارداد باشد، اما عوارض و مبالغ پرداختی به مراجع مربوط مستقل محاسبه شوند.
برای برآورد اولیه هزینه مجوز میتوانید از محاسبه آنلاین هزینه جواز ساخت استفاده کنید.
قرارداد مدیریت پیمان باید روشن، قابل پیگیری و متناسب با شرایط همان پروژه تنظیم شود. استفاده از قرارداد آماده بدون بررسی مشخصات ملک، نوع ساختمان و مسئولیتهای اجرایی ممکن است باعث اختلاف شود.
بندهای مهم قرارداد مدیریت پیمان
- مشخصات کامل کارفرما و مدیر پیمان
- نشانی و مشخصات پروژه
- نوع کاربری و زیربنای ساختمان
- موضوع قرارداد و محدوده خدمات
- مدت قرارداد و برنامه زمانبندی
- نحوه تعیین درصد یا مبلغ حقالزحمه
- تعریف هزینههای مشمول و غیرمشمول
- روش تأمین و پرداخت هزینههای ساخت
- نحوه خرید مصالح و انتخاب تأمینکنندگان
- روش تأیید فاکتورها و صورتحسابها
- حدود اختیارات مدیر پیمان برای خرید
- شرایط انتخاب پیمانکاران جزء
- مسئولیتهای ایمنی کارگاه
- وضعیت بیمه و مسئولیت نیروهای اجرایی
- نحوه گزارش پیشرفت پروژه
- شرایط تغییر نقشه یا مصالح
- نحوه برخورد با افزایش قیمتها
- شرایط تأخیر یا توقف پروژه
- ضوابط فسخ قرارداد
- نحوه حل اختلاف و تحویل نهایی
نحوه پرداخت حقالزحمه مدیر پیمان
روش پرداخت باید براساس توافق طرفین تعریف شود. برای نمونه:
- پرداخت ماهانه
- پرداخت براساس صورتحسابهای تأییدشده
- پرداخت متناسب با پیشرفت فیزیکی
- تسویه مرحلهای پس از پایان بخشهای مشخص
- نگهداشت مبلغ توافقی تا تحویل یا تأیید نهایی، در صورت پیشبینی قراردادی
مهمتر از زمان پرداخت، شفافیت در مستندات مالی و مشخصبودن مبنای محاسبه درصد است.
یادآوری: جزئیات حقوقی، بیمهای و مالیاتی هر قرارداد باید پیش از امضا توسط مشاور حقوقی و متخصص مربوط بررسی شود.

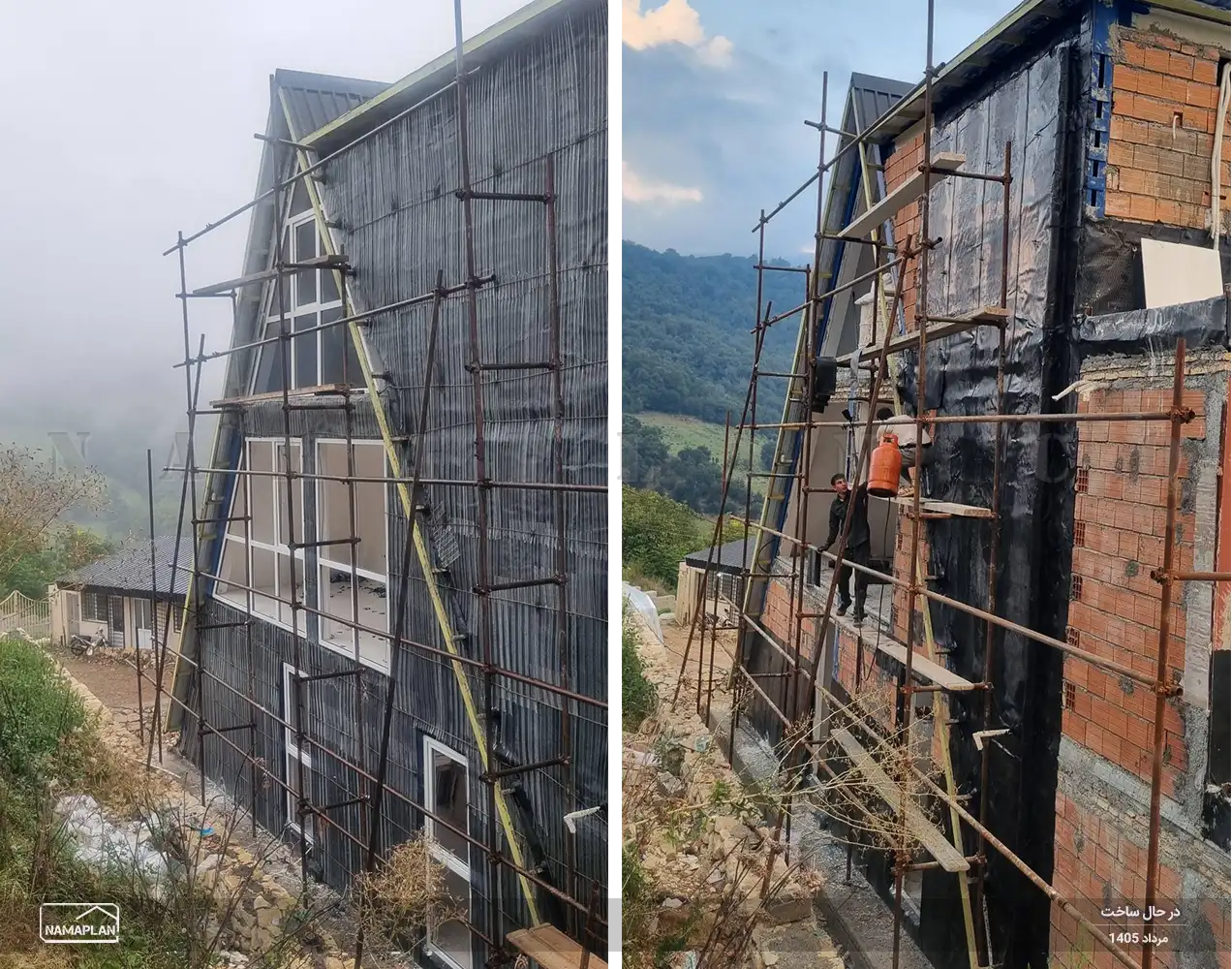

مدیر پیمان فقط مسئول معرفی چند نیروی اجرایی نیست. ارزش اصلی این خدمت در هماهنگی مراحل مختلف و کنترل مستمر پروژه است.
بررسی اولیه پروژه و برنامهریزی ساخت
مدیر پیمان در آغاز پروژه، وضعیت زمین، نقشهها، نیازهای کارفرما، دسترسی کارگاهی و برنامه اجرایی را بررسی میکند.
در این مرحله بهتر است اطلاعات زیر مشخص شود:
- وضعیت سند و مجوزها
- نقشههای معماری و فنی موجود
- محدودیتهای زمین
- بودجه تقریبی کارفرما
- زمان مورد انتظار شروع و تحویل
- سطح کیفی مصالح
- نیاز به استخر، آسانسور، هوشمندسازی یا محوطهسازی

برآورد و کنترل هزینههای پروژه
مدیر پیمان باید هزینههای قابل پیشبینی پروژه را با همکاری عوامل تخصصی بررسی کند و گزارش مالی منظم ارائه دهد.
کنترل هزینه شامل:
- ثبت خریدها
- بررسی قیمت تأمینکنندگان
- دستهبندی هزینهها
- ثبت دستمزد عوامل
- ارائه مستندات مالی
- مقایسه هزینه واقعی با بودجه پیشبینیشده
انتخاب و هماهنگی عوامل اجرایی
در یک پروژه ساختمانی معمولاً گروههای مختلفی فعالیت میکنند:
- عوامل خاکبرداری و فونداسیون
- پیمانکار اسکلت
- عوامل دیوارچینی
- تیم تأسیسات مکانیکی و برقی
- عوامل اجرای نما
- تیم نازککاری
- مجریان محوطهسازی
- پیمانکاران تجهیزات تخصصی
مدیر پیمان باید هماهنگی میان این عوامل را براساس برنامه زمانبندی و استانداردهای پروژه مدیریت کند.
کنترل کیفیت اجرا
کنترل کیفیت شامل بررسی تطابق عملیات اجرایی با نقشهها، مشخصات مصالح، جزئیات فنی و توافقات پروژه است.
این موضوع در پروژههایی با معماری اختصاصی و جزئیات خاص، مانند ویلاهای دوبلکس، تریبلکس یا ساختمانهای دارای نمای ویژه، اهمیت بیشتری دارد.
گزارش پیشرفت پروژه به کارفرما
گزارشدهی منظم، یکی از مهمترین عوامل اعتماد در مدیریت پیمان ساختمان است.
گزارش میتواند شامل:
- وضعیت پیشرفت فیزیکی
- هزینههای ثبتشده
- برنامه خرید هفته آینده
- مشکلات اجرایی
- تصمیمهای مورد نیاز کارفرما
- تصاویر یا فیلم پیشرفت ساخت
باشد.
مدیریت پیمان فقط تعهد مدیر پروژه نیست؛ موفقیت کار به همکاری بهموقع کارفرما نیز وابسته است.
مهمترین تعهدات کارفرما معمولاً شامل:
- ارائه اطلاعات و مدارک صحیح پروژه
- مشخصکردن سطح بودجه
- تأمین بهموقع هزینههای مورد توافق
- بررسی و تأیید صورتحسابها
- اعلام تصمیم درباره تغییرات معماری یا مصالح
- همراهی در دریافت مجوزهای مورد نیاز
- رعایت شرایط قراردادی و زمانبندی پرداختها
در صورت تأخیر در تأمین بودجه یا تغییر مداوم تصمیمها، زمان اجرای پروژه و هزینه نهایی میتواند افزایش پیدا کند.
مرحله اول: بررسی زمین و نیازهای کارفرما
در این مرحله، اطلاعات مربوط به موقعیت زمین، کاربری، متراژ، دسترسی و نوع ساختمان بررسی میشود.
مرحله دوم: بررسی نقشهها و برآورد هزینه
مدیر پیمان باید نقشههای معماری، سازه، تأسیسات و شرایط اجرایی پروژه را بررسی کند و برآورد اولیه ارائه دهد.
مرحله سوم: تنظیم قرارداد مدیریت پیمان
حدود مسئولیتها، درصد، هزینههای مشمول، گزارشدهی و زمانبندی باید قبل از شروع اجرا مشخص شود.
مرحله چهارم: انتخاب عوامل اجرایی و تأمین مصالح
پیمانکاران جزء و تأمینکنندگان براساس کیفیت کار، قیمت، زمان تحویل و شرایط پروژه بررسی و انتخاب میشوند.
مرحله پنجم: اجرای پروژه و کنترل پیشرفت
با آغاز عملیات ساخت و اجرا، تیم مدیریت پیمان مسئولیت نظارت دقیق بر تمامی فعالیتهای اجرایی را بر عهده دارد. این نظارت شامل کنترل کیفیت کارها، بررسی تطابق با برنامه زمانبندی و اطمینان از رعایت استانداردهای ایمنی و محیطزیستی است. اعضای تیم بهطور مداوم وضعیت پروژه را ارزیابی کرده و در صورت نیاز، تغییرات لازم را در برنامه اجرایی اعمال میکنند. تخصصهای مختلف در تیم، این امکان را فراهم میکند که تمامی جوانب پروژه بهطور همزمان مورد توجه قرار گیرند. عملیات ساخت براساس برنامه زمانبندی آغاز میشود و وضعیت هزینه، کیفیت و پیشرفت اجرا بهصورت مستمر بررسی خواهد شد.
مرحله ششم: تکمیل، بررسی و تحویل پروژه
در نهایت، پس از تکمیل تمامی مراحل اجرایی و اطمینان از تحقق تمامی اهداف پروژه، تیم مدیریت پیمان پروژه را برای تحویل به کارفرما آماده میکند. در این مرحله، اعضای تیم مسئول بررسی و رفع نواقص احتمالی، تحویل مدارک نهایی و انجام تسویه حسابها هستند. پس از تحویل پروژه، تیم با انجام یک ارزیابی کلی از موفقیت پروژه و بررسی درسآموختهها، تجربیات کسبشده را مستندسازی میکند تا در پروژههای آینده از آنها بهرهبرداری شود.
| موضوع |
مدیریت پیمان |
پیمانکاری با مبلغ مشخص |
مشارکت در ساخت |
| تامین هزینه ساخت |
معمولا بر عهده کارفرما و مطابق قرارداد |
طبقه شرایط پیمان و روش پرداخت |
براساس آورده و توافق طرفین |
| روش دریافت حق الزحمه |
درصد، مبلغ ثابت یا ترکیبی |
مبلغ یا صورت وضعیت قراردادی |
سهم از پروژه یا منافع توافقی |
| مالکیت پروژه |
اصولا برای مالک باقی میماند، مگر توافق دیگری وجود داشته باشد |
تابع مالکیت اولیه و مفاد قرارداد |
تابع قرارداد مشارکت و سهم طرفین |
| شفافیت هزینه ها |
وابسته به سازو کار گزارش دهی و کنترل مالی |
وابسته به نوع قرارداد |
وابسته به توافق شرکت |
| انعطاف در انتخاب مصالح |
معمولا بیشتر، با تصمیم کارفرما |
تابع مفاد و مبلغ قرارداد |
تابع توافق طرفین |
| نقش کارفرما |
مشارکت در تصمیمهای کلیدی و تامین مالی |
نظارت طبق قرارداد |
مشارکت در تصمیمها براساس قرارداد |
| مناسب برای |
مالک دارای بودجه که به مدیریت متخصص نیاز دارد |
پروژه دارای شرح کار مشخص |
مالک یا سرمایهگذار متناسب با شرایط مشارکت |
مدیریت پیمان بهتر است یا مشارکت در ساخت؟
پاسخ به شرایط زمین، بودجه و هدف مالک بستگی دارد.
اگر مالک هزینه اجرای پروژه را تأمین میکند و میخواهد مالکیت پروژه برای خودش باقی بماند، مدیریت پیمان میتواند گزینه مناسبی باشد.
اگر مالک قصد دارد بخشی از تأمین مالی یا اجرای پروژه را در قالب شراکت و تقسیم منافع انجام دهد، قرارداد مشارکت در ساخت ممکن است مطرح شود.
پروژه های موجود در نماپلان جهت مشارکت در ساخت را میتوانید مشاهده کنید.
شفافیت بیشتر در هزینههای پروژه
در صورت تنظیم درست قرارداد و ثبت مستندات، کارفرما میتواند از خرید مصالح، پرداخت دستمزدها و هزینه مراحل مختلف اطلاع داشته باشد.
امکان استفاده از تخصص اجرایی
کارفرما بدون نیاز به مدیریت مستقیم همه فعالیتهای روزانه، از تجربه عوامل متخصص استفاده میکند.
هماهنگی بهتر میان مراحل ساخت
وجود یک مسئول مشخص برای مدیریت عملیات میتواند از ناهماهنگی میان طراحی، خرید و اجرای بخشهای مختلف جلوگیری کند.
انعطاف در انتخاب مصالح و جزئیات
در مدیریت پیمان، کارفرما متناسب با قرارداد میتواند در انتخاب مصالح، سطح کیفیت و بعضی تصمیمهای اجرایی نقش فعالتری داشته باشد.
کنترل بهتر کیفیت پروژه
وقتی وظایف و گزارشدهی روشن باشد، امکان بررسی مستمر کیفیت اجرا و اصلاح مشکلات بیشتر خواهد شد.
ریسکها و معایب مدیریت پیمان
مدیریت پیمان زمانی مفید است که قرارداد شفاف و تیم اجرایی قابل اعتماد باشد.
مهمترین ریسکها عبارتاند از:
- مشخصنبودن هزینههای مشمول درصد
- ثبتنشدن خریدها و فاکتورها
- انتخاب عوامل اجرایی نامناسب
- نبود گزارش منظم مالی
- تغییرات مکرر نقشه یا مصالح
- تأخیر در تأمین بودجه
- اختلاف درباره افزایش قیمت مصالح
- مشخصنبودن مسئولیت بیمه و ایمنی
- ابهام درباره کیفیت مصالح یا مشخصات فنی
- نبود برنامه زمانبندی قابل پیگیری
چگونه ریسک مدیریت پیمان را کاهش دهیم؟
پیش از امضای قرارداد:
- نمونه پروژههای واقعی شرکت را بررسی کنید.
- شرح خدمات را بهصورت مکتوب دریافت کنید.
- درباره نحوه خرید مصالح سؤال کنید.
- روش ثبت و تأیید فاکتورها را مشخص کنید.
- هزینههای مشمول درصد را بنویسید.
- درباره گزارشدهی منظم توافق کنید.
- مسئولیتهای بیمه، ایمنی و تأخیر را روشن کنید.
- درباره تغییرات احتمالی پروژه تصمیم بگیرید.
ساخت ویلا و ساختمان در شمال کشور معمولاً با موضوعاتی مانند شرایط اقلیمی، رطوبت، دسترسی کارگاهی، نوع زمین، انتخاب مصالح متناسب و هماهنگی عوامل اجرایی همراه است. به همین دلیل، مدیریت پیمان ساخت ویلا در شمال باید فراتر از انتخاب چند نیروی اجرایی باشد و شرایط واقعی پروژه را در نظر بگیرد.
در پروژههای ویلایی و آپارتمانی شمال، موضوعات زیر اهمیت دارند:
- بررسی شرایط زمین و مسیر دسترسی
- توجه به رطوبت و جزئیات آببندی
- انتخاب مصالح مناسب اقلیم
- کنترل هزینه حمل مصالح
- هماهنگی اجرای محوطه و ساختمان
- بررسی شرایط بارندگی و زمانبندی اجرا
- انتخاب عوامل اجرایی آشنا با منطقه
- کنترل جزئیات نمای ساختمان
- توجه به تأسیسات، استخر و فضاهای جانبی
مدیریت پیمان ساخت ویلا در مازندران
برای مالکانی که زمین یا پروژهای در شهرهای تحت پوشش نماپلان در مازندران و شمال کشور دارند، مدیریت پیمان میتواند روشی مناسب برای اجرای پروژه با هماهنگی میان طراحی، برآورد هزینه و عملیات ساخت باشد.
نماپلان خدمات طراحی معماری را در سراسر کشور ارائه میدهد؛ اما اجرای پروژههای ساختمانی و مدیریت پیمان باید متناسب با محدوده عملیاتی شرکت و شرایط هر شهر بررسی شود.
اگر زمین شما در شمال کشور قرار دارد و قصد ساخت ویلا یا آپارتمان دارید، مشخصات پروژه را برای بررسی اولیه با کارشناسان نماپلان در میان بگذارید.
پیشنهاد لینک داخلی:
مشاهده خدمات طراحی و ساخت ویلا
مشاهده خدمات طراحی و ساخت آپارتمان
برای انتخاب شرکت مدیریت پیمان، صرفاً وعده کاهش هزینه یا تحویل سریع کافی نیست. کارفرما باید بداند چه تیمی مسئول طراحی، برآورد مالی، انتخاب عوامل اجرایی و کنترل کیفیت پروژه خواهد بود.
در بررسی همکاری با نماپلان، میتوانید درباره این موضوعات سؤال کنید:
- نوع پروژههایی که شرکت اجرا میکند.
- شهرهای تحت پوشش برای اجرا
- امکان هماهنگی طراحی و اجرای پروژه
- نحوه برآورد هزینه ساخت
- شیوه انتخاب مصالح و عوامل اجرایی
- روش گزارشدهی و کنترل مالی
- مسئولیت شرکت در مراحل مختلف ساخت
- شرایط اولیه قرارداد مدیریت پیمان
اگر هنوز درباره بودجه ساخت تصمیم نگرفتهاید، ابتدا از ابزار محاسبه هزینه ساخت ساختمان و ویلا استفاده کنید و سپس برای بررسی شرایط اجرای پروژه تماس بگیرید.

درخواست بررسی پروژه و مشاوره مدیریت پیمان
اگر قصد ساخت ویلا یا آپارتمان در شهرهای شمالی را دارید، این اطلاعات برای بررسی اولیه پروژه مفید است:
- نام و شماره تماس
- شهر و محل پروژه
- نوع ساختمان
- مساحت زمین
- زیربنای تقریبی
- وضعیت زمین و مجوز
- زمان شروع مورد انتظار
- بودجه تقریبی
- نیاز به طراحی، اجرا یا هر دو
برای بررسی شرایط مدیریت پیمان ساختمان یا ویلای خود، مشخصات پروژه خود را ثبت کنید تا کارشناسان نماپلان پس از بررسی با شما تماس بگیرند.
درخواست بررسی پروژه
محاسبه هزینه ساخت
+ مدیریت پیمان ساختمان چیست؟
مدیریت پیمان ساختمان قراردادی است که در آن یک شخص یا شرکت متخصص، مدیریت و هماهنگی اجرای پروژه را براساس مفاد قرارداد بر عهده میگیرد و کارفرما هزینههای پروژه را طبق توافق تأمین میکند.
+ درصد مدیریت پیمان ساختمان چقدر است؟
درصد مدیریت پیمان عدد ثابت و یکسانی ندارد و براساس نوع پروژه، متراژ، محل اجرا، پیچیدگی ساخت و محدوده خدمات تعیین میشود. درصد نهایی باید در قرارداد ثبت شود.
+ حقالزحمه مدیریت پیمان چگونه محاسبه میشود؟
در روش درصدی، حقالزحمه مدیر پیمان از ضرب درصد توافقشده در مجموع هزینههایی به دست میآید که طرفین در قرارداد بهعنوان هزینه مشمول پذیرفتهاند.
+ آیا هزینه خرید زمین داخل مدیریت پیمان حساب میشود؟
هزینه خرید زمین ماهیتی متفاوت از هزینه عملیات ساخت دارد. برای جلوگیری از اختلاف، وضعیت آن باید بهصورت صریح در قرارداد مشخص شود.
+ آیا هزینه پروانه ساخت مشمول درصد مدیریت پیمان است؟
مشمولبودن هزینه جواز و عوارض ساخت به توافق طرفین بستگی دارد. بهتر است هزینههای مربوط به مجوز، عوارض، استعلامها و خدمات مهندسی جداگانه در قرارداد تعیین شوند.
+ تفاوت مدیریت پیمان با مشارکت در ساخت چیست؟
در مدیریت پیمان، کارفرما معمولاً هزینههای ساخت را تأمین میکند و مدیر پیمان حقالزحمه دریافت میکند. در مشارکت در ساخت، طرفین براساس آورده و توافق، در منافع یا مالکیت پروژه شریک میشوند.
+ آیا مدیریت پیمان برای ساخت ویلا مناسب است؟
بله، این روش میتواند برای کارفرمایانی مناسب باشد که میخواهند ساخت ویلا را با مدیریت تخصصی، گزارش مالی و هماهنگی عوامل اجرایی پیش ببرند؛ مشروط به اینکه قرارداد دقیق تنظیم شود.
+ آیا نماپلان در سراسر ایران مدیریت پیمان اجرا میکند؟
نماپلان خدمات طراحی را در سراسر ایران ارائه میدهد، اما پذیرش پروژههای اجرایی و مدیریت پیمان به شهر محل پروژه، ظرفیت اجرایی شرکت و محدوده فعالیت در شمال کشور بستگی دارد.
+ چه اطلاعاتی برای درخواست مدیریت پیمان لازم است؟
شهر پروژه، نوع ساختمان، مساحت زمین، زیربنای تقریبی، وضعیت مجوز، زمان شروع و شماره تماس از مهمترین اطلاعات برای بررسی اولیه پروژه هستند.
+ چگونه هزینه ساخت پروژه را قبل از قرارداد برآورد کنیم؟
برای برآورد اولیه میتوانید مشخصات پروژه را در ابزار محاسبه هزینه ساخت نماپلان وارد کنید. مبلغ نهایی به نقشهها، شرایط زمین، مصالح، تجهیزات و جزئیات اجرا بستگی دارد.
